После заключения договора с казахстанским филиалом компании China Civil Engineering Construction Corporation (CCECC) наша компания приступает к практической реализации проекта по строительству станции водоподготовки для бытовых нужд Богутинского горно-обогатительного комбината.
Монтажные работы выполняются в рамках утверждённого графика, с соблюдением требований промышленной безопасности, строительных норм и санитарных регламентов, действующих на территории Республики Казахстан. Особое внимание уделяется надёжности оборудования, устойчивости системы к сезонным изменениям качества воды и бесперебойной работе в условиях промышленного объекта.
Комплекс монтажных работ включает полный цикл внедрения станции:
1. Организация поставки и логистика оборудования
На первом этапе осуществляется централизованная поставка технологического оборудования на строительную площадку ГОК, включая:
- фильтровальные блоки и мембранные модули;
- насосные агрегаты и системы реагентного хозяйства;
- шкафы управления и автоматики;
- трубопроводные элементы и запорно-регулирующую арматуру.
Поставка выполняется с учётом удалённости объекта и особенностей инфраструктуры горного района.
2. Подготовка площадки и размещение станции
Перед началом монтажа производится подготовка зоны установки станции:
- проверка готовности фундаментов и технических помещений;
- размещение технологических модулей согласно компоновочным чертежам;
- установка накопительных ёмкостей и вспомогательных узлов;
- обеспечение доступа для обслуживания и эксплуатации оборудования.
Станция проектируется как компактный и удобный в эксплуатации комплекс, адаптированный под условия ГОК.

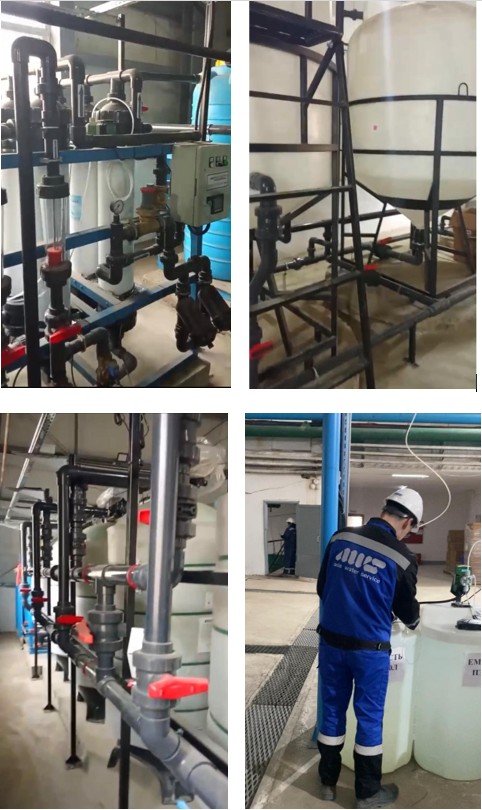

3. Монтаж технологического оборудования и узлов очистки
Основной этап включает установку всех ключевых элементов системы водоподготовки:
- узлов окисления железа и первичного обеззараживания;
- оборудования коагуляции и подготовки воды к фильтрации;
- насыпных фильтров механической и сорбционной очистки;
- мембранных модулей ультрафильтрации;
- установки УФ-обеззараживания финальной стадии.
Каждый элемент монтируется в строгой последовательности технологической схемы, обеспечивая устойчивую работу системы при изменяющихся характеристиках воды реки Шарын.
4. Трубопроводная обвязка и монтаж инженерных коммуникаций
Специалисты компании выполняют полный комплекс трубопроводных работ, включая:
- сборку напорных и распределительных коллекторов;
- монтаж линий подачи исходной воды, промывных потоков и очищенной воды;
- установку запорной арматуры, обратных клапанов и контрольно-измерительных приборов;
- устройство дренажных и промывочных систем.
Применяются материалы, устойчивые к коррозии и химическим реагентам, что особенно важно при эксплуатации в горно-промышленных условиях.
5. Интеграция системы автоматизации и диспетчеризации
Одним из важнейших этапов является подключение и настройка автоматизированной системы управления, обеспечивающей:
- контроль давления, расхода и качества воды;
- автоматическое управление промывками фильтров;
- дозирование реагентов в заданных пропорциях;
- защиту оборудования от аварийных режимов;
Станция будет функционировать в автоматическом режиме, что снижает нагрузку на обслуживающий персонал и повышает надёжность эксплуатации.
Реализация проекта станции водоподготовки для Богутинского ГОК является важным шагом в развитии инфраструктуры горно-обогатительного комплекса. Комплексный подход к монтажу, автоматизации и наладке оборудования гарантирует стабильную работу системы даже при переменном качестве природной воды.
Мы гордимся участием в данном стратегическом проекте совместно с международной компанией CCECC и уверены, что внедрённые технологии обеспечат надёжную, безопасную и долгосрочную эксплуатацию станции.
